导热油炉-热水蒸汽锅炉-燃气锅炉-天然气锅炉制造专家—河南银晨锅炉集团有限公司【集团官网】

咨询热线: 0394-6792297
31年精工制造  20年出口经验一家专注于锅炉与反应釜的企业!

热门关键字:

您的位置: 银晨锅炉 > 新闻资讯 > 行业动态

拆煤炉治霾大济南拼了!本月逾30台煤炉同开拆

返回列表 来源:银晨锅炉 发布日期:2016-04-29 13:28


拆煤炉治霾大济南拼了!本月逾30台煤炉同开拆

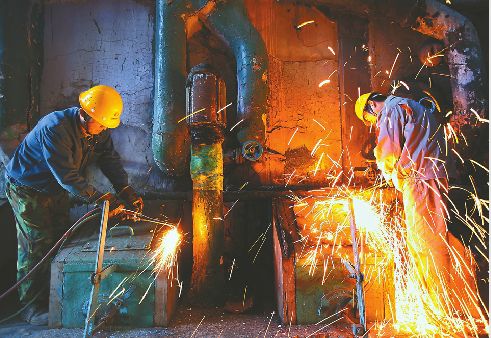

  按照我市燃煤锅炉淘汰工作总体部署,济南热电开元片区4台小锅炉近日拆除完毕。 记者郭尧 摄

  4月28日,天空有些灰蒙蒙,一场防霾治霾的攻坚战正在进入冲锋阶段:一座座燃煤锅炉正在拆除。2015年11月,济南市政府办公厅发文,要求2016年10月底前完成建成区35吨及以下134台锅炉的淘汰工作。供暖结束后,4月初,济南市市政公用事业局下属两家热企的25台35吨以下燃煤小锅炉同时开拆。加上社会企业所属锅炉,这一时期同时开拆的燃煤锅炉超过30台,规模堪称济南史上之最。

  最大规模>> 超30台燃煤小锅炉同时开拆

  钻机哐哐作响,水泥砖块砌成的墙体整块脱落;气割机火花四溅,整片钢板段成两节。4月13日,在济南热电南郊热电厂2号锅炉炉顶,工人正在紧张拆炉。据了解,南郊热电厂共5台供热锅炉,此次将拆除其中2台35吨燃煤锅炉,计划5月10日前拆除完毕。“另外3台锅炉将在2017年6月底前拆除。”南郊热电厂生技处处长武奎说。

  在此之前,4月2日,开元供热站4台锅炉开拆;4月4日,小鸭热源厂5台锅炉、东新热电厂2台锅炉开拆;紧接着,西八热源厂、祥南街锅炉房、铁路医院锅炉房、岔路街锅炉房相继开拆。据了解,4月份济南热电和济南热力两家热企所属的25台燃煤锅炉同时开拆。

  “此次拆除总体以先高后低,先简单后复杂,先拆附件后拆主体结构的顺序进行。在施工过程中,采取遮盖、围栏、喷洒等措施,防止扬尘污染。”热电相关负责人介绍,为配合锅炉拆除改造,管网改造新建工程同步进行。其中,济南热力将开展历山路、工业北路、山师东路等27条道路,总计5公里管网的改造建设。

  相关人士介绍,两家热企25台锅炉,再加上社会企业所属锅炉,4月份有超过30台锅炉同时开拆。这样大规模的拆除锅炉行动,在济南历史上尚属首次。

  最快速度>> 开元4台锅炉2周全部拆完

  今年济南遭遇倒春寒天气,供暖延期10天,直至3月25日才正式停暖。按照计划,6月底前要完成23台锅炉的拆除任务,腾出场地实施燃气锅炉建设。拆除工作量大、时间紧、任务重,为此,市政公用事业局共组织9支、170余人的拆迁队伍同时入场。且早在春节前,就已开始办理国有资产报废审批手续及拆除招标等工作。

  4月17日,开元锅炉房内,10余名工人正在清理锅炉房内残余的垃圾。这一天开元锅炉房的4台锅炉拆除完毕,是市政系统内第一个完成拆除的。4天之前的4月13日,这里还是一片忙碌景象,气割机切割炉体火花四溅,分割出来的部分整齐摆放了一地。“两周前,锅炉房里还满满当当塞着4台共45吨的小燃煤锅炉,现在都拆除完后,整个厂房也都空了出来。”济南热电开元锅炉房负责人王庆云介绍,工人们都是加班加点,两周完成4台锅炉的拆除工作,可以说已经做到最快了。

  完全替代>> 44台燃气锅炉下个供暖季上岗

  据了解,燃煤锅炉拆除后主要有两种替代方式。一种是改建能源,引进利用电厂余热集中供暖。小鸭、东新热源厂锅炉拆除后就将引进章丘电厂余热。另一种是建设燃气锅炉,这也将是主要替代方式。为此济南济华、山东港华燃气公司配合实施“煤改气”共计44台、610吨,下个供暖季将上岗为济南市民供暖。

  就燃煤锅炉拆除后的替代问题,市政公用事业局与电力等部门反复研究“煤改气”和“煤改电”。经调研,老城区实施“煤改电”需新建变电站、敷设新电缆,这需要征地拆迁,面临投资大实施时间长等难题。为此,“煤改气”成为主要替代方式。据此,开元、西八、岔路街、林祥南街、铁路医院等热源点均将建设燃气锅炉。

  其中,已拆除完毕的开元锅炉房燃气热水锅炉建设项目4月12日已完成招标工作,计划5月初完成设计,5月中旬开工建设,7月底安装设备,9月完成安装。同时配套的旅游路(历阳大街-环山路)DN900高温水供热管道的改造工程4月底完成招标,9月15日前完工。

  新世纪3次大改造燃煤小锅炉渐谢幕

  4月16日10:18,济南热电有限公司明湖热电厂锅炉车间内,40多位热电老职工聚在4号、5号锅炉中间的空地上,来送他们的“老朋友”最后一程:服役20年的这两台燃煤蒸汽锅炉,正式结束供暖使命,于当天开始拆除。这两台锅炉的一生也是整个济南集中供热史的缩影。

  上世纪五六十年代起,一些工厂开始利用锅炉余热给职工宿舍供暖,算作是单位福利。1986年11月,明湖热电厂投产,开始向周边工厂和单位宿舍输送暖气,济南开始进入集中供暖时代。之后的20年间作为集中供暖的动力来源,燃煤锅炉也全面登台。进入21世纪,“绿色”、“环保”概念深入人心,高耗能高污染的燃煤锅炉也开始了改造之路。

  ●2002年

  明湖热电厂的锅炉装上了除渣系统,极大地改善了厂区的环境,灰尘比以前少了一半。自此之后,厂区内的工人才开始敢穿浅色衣服。

  ●2008年

  济南开始了全面节能减排运动。99个重点节能减排项目同时进行,淘汰5条立窑生产线、50万吨落后产能,万元生产总值能耗、主要污染物排放呈下降趋势。作为节能减排的重要项目,燃煤锅炉相继安装了煤灰复燃设备,极大了减少了烟尘排放。

  ●2015年-2016年

  2015年实施大气污染防治“十大行动”。为此不少燃煤锅炉开始了新一轮改造,改装了布袋除尘设备,烟尘排放量大大降低。

  2015年11月,济南市政府办公厅发文,要求2016年10月底前完成建成区35吨及以下134台锅炉的淘汰工作,一场防霾治霾拆炉战役正式打响。这也宣告着燃煤锅炉开始逐渐退出历史舞台。与此同时,作为拆除后主要方式的“煤改气”燃气锅炉以及“煤改电”、空气源热泵、余热利用等新能源新技术开始走向前台。

35吨以下的小燃煤锅炉拆除只是防霾治霾战役中的一部分,35吨以上的大燃煤锅炉也在同步改造。据了解,经过脱硝、除尘、脱硫、湿式静电除尘4步改造,大燃煤锅炉将实现超低排放,达到与烧燃气同样的排放标准。在燃煤锅炉改造中,济南热电还在国内首先实施烟气余热回收,一年减排二氧化碳16800吨,省煤9000吨。

  超低排放 环保4步走,硝、硫大头都留下

  济南热力公司生产管理部环保主管曹智泉介绍,燃煤锅炉实现超低排放需要经过脱硝、除尘、脱硫、湿式静电除尘4道工艺,之后大部分污染物将被祛除,实现清洁排放。

  他说,以一台100吨的锅炉使用一个供暖季为例,一个供暖季燃煤量按3万吨煤计算,实施改造前,排放烟尘约1620吨,二氧化硫约324吨,氮氧化物约162吨;实施超低排放改造后,烟尘排放约3.24吨,二氧化硫排放约16.2吨,氮氧化物排放28.4吨左右。

  据了解,北郊热电厂、南郊热电厂、浆水泉热源厂等拥有大中型燃煤锅炉的厂区,均已在脱硫塔、除尘系统改造基础上,添加了烟气深度净化系统。“脱硫塔新改建完成后,通过多层喷淋、除雾,并增加氧化空气系统,二氧化硫排放量也会大幅下降。”热企相关负责人表示,2017年年底前,济南热企下属大中型燃煤锅炉均能实现超低排放。

  烟尘“洗澡” 一年少排二氧化碳16800吨

  4月7日,记者在济南热电北郊热电厂注意到,这里的烟囱与其他地方的不同,南侧是一个10多米高的立式顺流塔,北侧是一个10多米长的卧式平流塔。这是去年北郊热电厂给燃煤烟气安装的“澡堂”。

  北郊热电厂副厂长董玉峰介绍,这两个塔里面均装有喷淋设备,“所有的高温烟气都是通过喷淋降温,减少污染物排放,最后进入烟囱排向大气。”他解释,喷淋水经过高温烟气后,收集了烟气余热,温度会升高,可以继续循环供热。

  董玉峰介绍,算下来,该系统一年能减排二氧化硫约86吨、氮氧化物约18吨、二氧化碳约16800吨。以一辆排量为1.6的私家车一年行驶1万公里、排放二氧化碳约2.7吨算,该系统减排的二氧化碳量相当于6200余辆1.6排量私家车全年排放总和。此外,该系统在洗涤过程中回收了烟气中冷凝下来的凝结水,每小时回收水量约15吨,作为锅炉冲灰水或脱硫塔补水加以利用,全年节水5.6万吨。

  余热回收 国内首用,一季省煤9000吨

  烟气余热回收在节能方面的效果也是立竿见影,上个供暖季,北郊热电厂在排放烟气中回收的余热量已累计约17万GJ(热能单位)。“项目投运后,实现了节能、环保、节水等多重效果。这些余热量可新增供热面积约35万平方米。”董玉峰说,这项系统在国内燃煤锅炉史上尚属首次应用。

  “这个工程总共投资了2880万元,供暖季共回收余热约17万GJ,相当于一台20吨级的燃煤锅炉的供暖量,平均一天节省75吨煤,全季节省约9000吨。”董玉峰给记者算了一笔账,按照济南市供热收费标准1GJ约60元,根据回收余热总量计算,共收入1000万元左右。再将年增加电费等运行成本去掉,纯收益约700万元。根据节省的煤炭总量和回收的余热产生的效益,预计4年可回收成本。

  “这项技术推广应用后,将会为燃煤烟气余热的深度挖潜及煤炭的高效清洁利用做出巨大贡献。”他说。

淘汰燃煤锅,主要方式是改建燃气锅炉。而改建燃气锅炉,管道等配套建设是重点。据了解,济南燃气配套设施建设手续复杂,每个项目开工都要向10余个部门递交手续,有些手续几个月都跑不下来。

  一家燃气公司相关负责人坦言,他们曾将煤改气所涉及的项目打包上报规划局,想一次性审批,但被驳回。“规划部门需要发改委整体立项后,经发改委转交才可能通过。如果建设方去办根本行不通,只能逐个项目报批。”该人士表示。“上报一个项目需要走10多个审批程序,每个程序的审批短则三五天,长则一个星期以上。一个项目整体审批下来将近3个月。”他表示,如果按照正常程序走下来,一年只能完成七八个项目。为保障施工进度,他们先根据规划局的意见,制定相关方案,后期把类似的项目一起申报。

  面对这种情况,济南燃气公司希望上报审批手续时能开辟绿色通道,简化审批程序。

  看看煤改气配套建设需多少道手续

  业内人士介绍,配套设施建设手续大体可分为市区外围建设和市区内建设。两部分所需的手续不同,可能遇到的问题也不同。

  市区外围燃气配套建设需要走的程序:

  1.铺设高压燃气管道及建设调压站选址。2.向规划局、国土局等部门上报土地征用审批手续。3.向安监局、环保局及设备所占地村委街办等单位报备施工相关手续。4.施工建设。

  可能面临问题:

  1.征用村里用地,难以协调村民2.国土和规划部门意见不一

  举例:规划部门认为这块地可用来建站或者铺设管道,国土部门认为这块地属于可耕种用地。3.涉及部门多,审批时间长

  举例:立项选址可能涉及规划局、土地局、环保局、安监局、地震局、城管执法等10多个部门。有的部门审批需要3至5个工作日,有的需要1个星期以上。

  1.向规划局递交铺设管网申请,规划管网线路。2.向市政部门和交警部门申请道路施工。3.向新建道路指挥部申请施工铺管网。4.协调园林部门、水利部门等。5.施工建设。

  市区内燃气配套建设需要走的程序:

  可能面临问题:

  1.原定施工道路地下管位不足

  举例:开元锅炉房最初计划通过英雄山路地下管道给热源厂供气,但该路段管位不足,只能绕行历阳大街附近建设中压管线。

  2.交警部门与市政部门意见不统一

  举例:交警部门主要考虑道路翻建所产生的交通拥堵及安全问题。市政部门则会对要翻建的道路进行全年统一规划,可能会出现交警同意5月施工,但市政部门希望8月一起开挖道路的情形。

  3.排队等待铺设管道

  举例:新建市政道路上铺设管道,会配套进行自来水管道、电网管道、通信管道等施工。相关道路指挥部会要求管道施工方按照申请顺序,依次入场施工。

  4.移除植被绿化补偿问题

  举例:燃气管道上方不能种植绿化等植物,若规划位置有绿化带需要联系园林部门或者林业部门,将树木挪离原位置。若大面积移除树木,相关部门会要求补偿。

上一篇:朝阳淘汰小锅炉减少燃煤量 下一篇:朝阳淘汰小锅炉减少燃煤量

本文链接: https://www.iyinchen.com/news/industry/1637.html

行业动态

全国服务热线

0394-6792297
